关于我校新建二、五栋教学楼按期启用的公告

来源: 【字体:

2017年元旦,在上级的高度重视下,岳阳市教育建设投资公司作为业主,通过岳阳市建设局招标、岳阳市建工集团中标,在全校师生的热切期盼和社会的高度关注下,我校二、五栋教学楼新建工程正式开工。

一、工程进展情况

按照岳阳市教育体育局的要求,为部署今年67日的高考,岳阳市一中二、五教学楼应于520日完工。按照这一要求,在主管部门的密切关注和职责部门的严格监督下,该工程施工方加班加点,科学安排工程进度。4 6日,主体工程完成。512日,由岳阳市质监站、岳阳市教育体育局等单位进行了验收后,进行室内外装修。520日,内外墙涂料、水电安装和室内铺面等主要装修工程完成。520日至613日,因省招考办调整我校高考考室安排,暂不启用这两栋新建的教学楼,为不给高考学考带来任何不良影响,施工方停工。614日复工。630日,内部墙壁装修全部完工。710日,外墙全部落架。84日,水管、电灯、电扇全部安装完毕。86日,教室黑板、讲台、储物柜、空调安装完毕。820日,地面通道、草皮等全部完工。

二、家校交流协商情况

825日和828日,学校两次组织召开家校联系会,岳阳市教育体育局、岳阳市教育建设投资公司、岳阳市科正建设工程质检有限公司、家长和学校五方代表参加。会议达成共识,形成会议纪要,一致同意由家长委员会邀请权威检测机构,在家长的全程监督下,按照房屋验收的国标GB50325-20102013年版)进行第二次检测,如检测结果合格,则立即进行搬迁。

三、权威机构检测情况

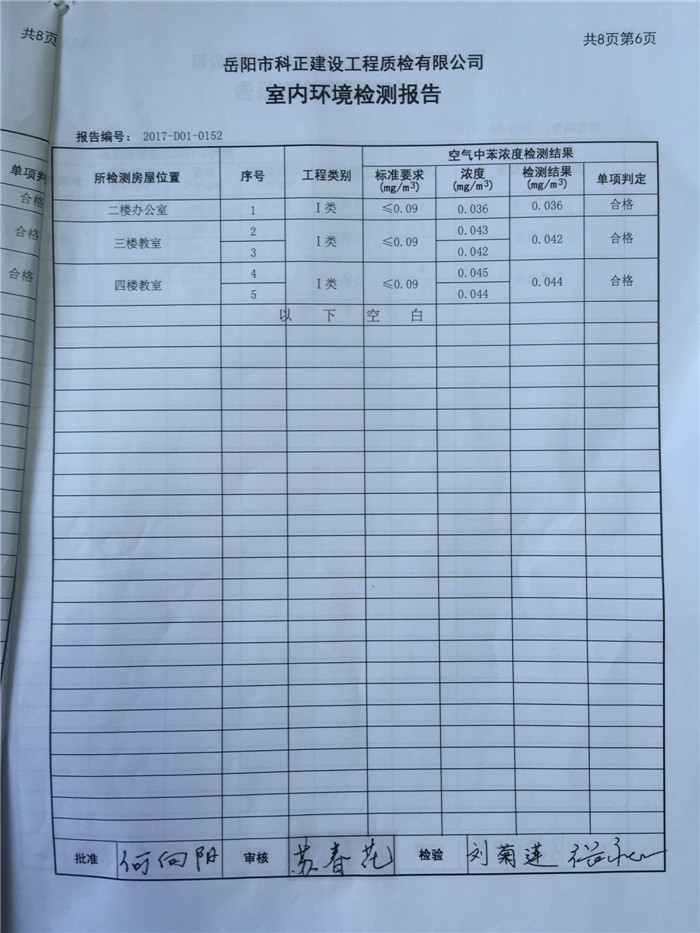

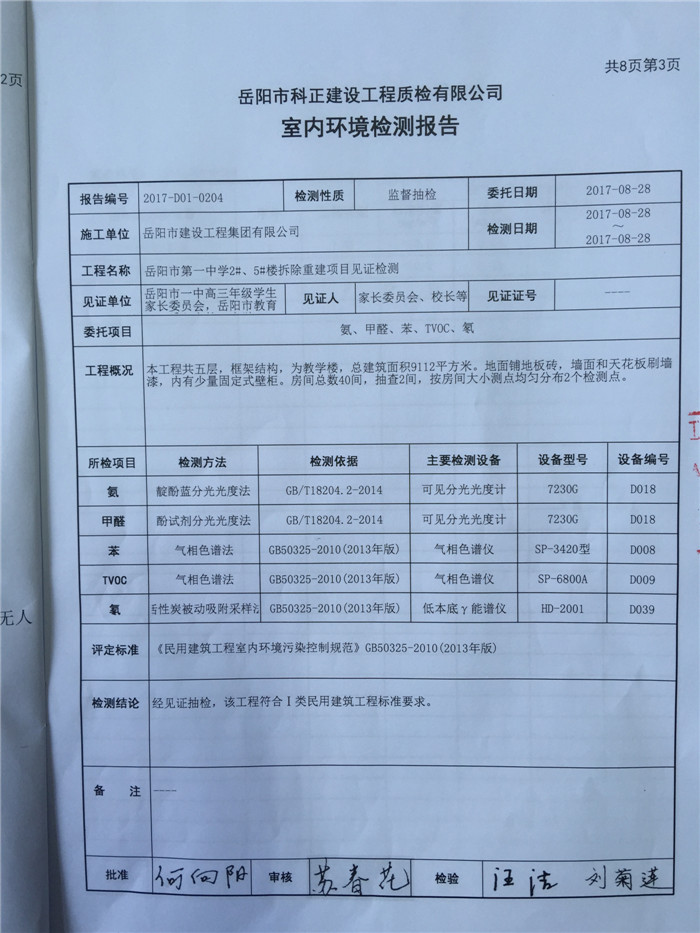

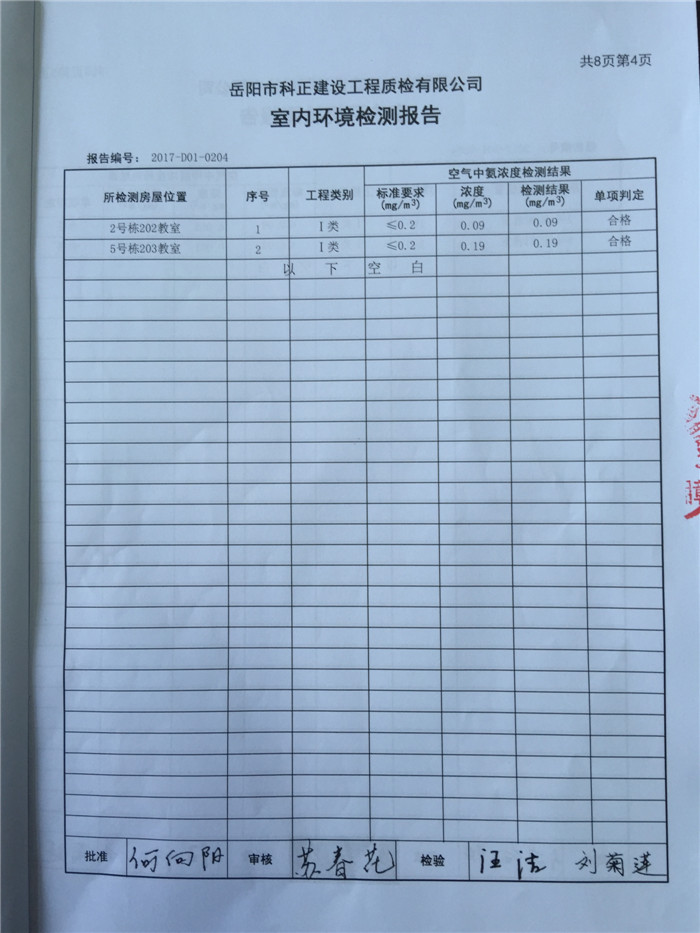

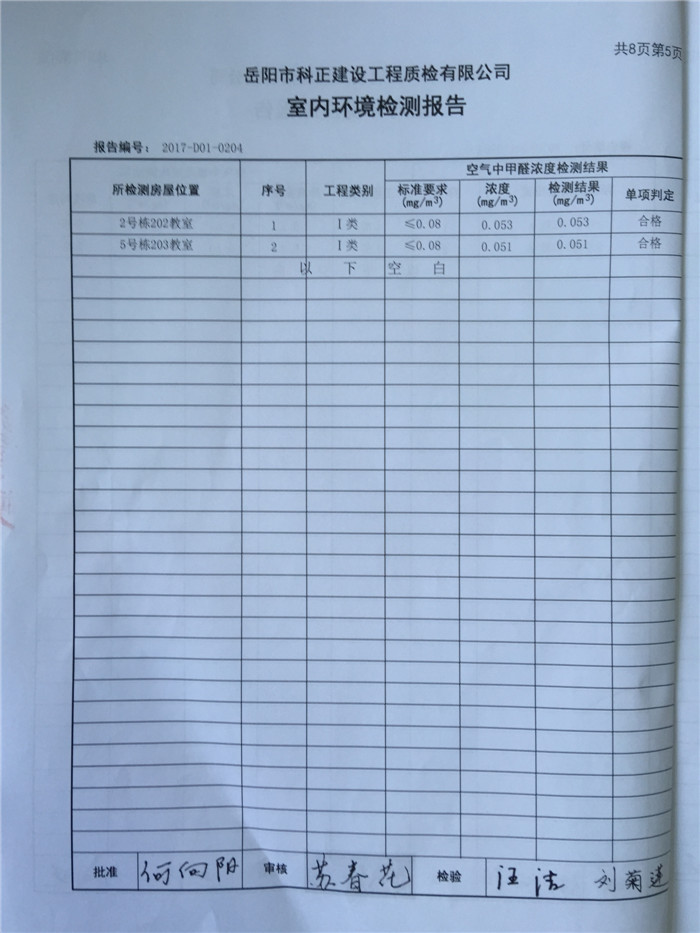

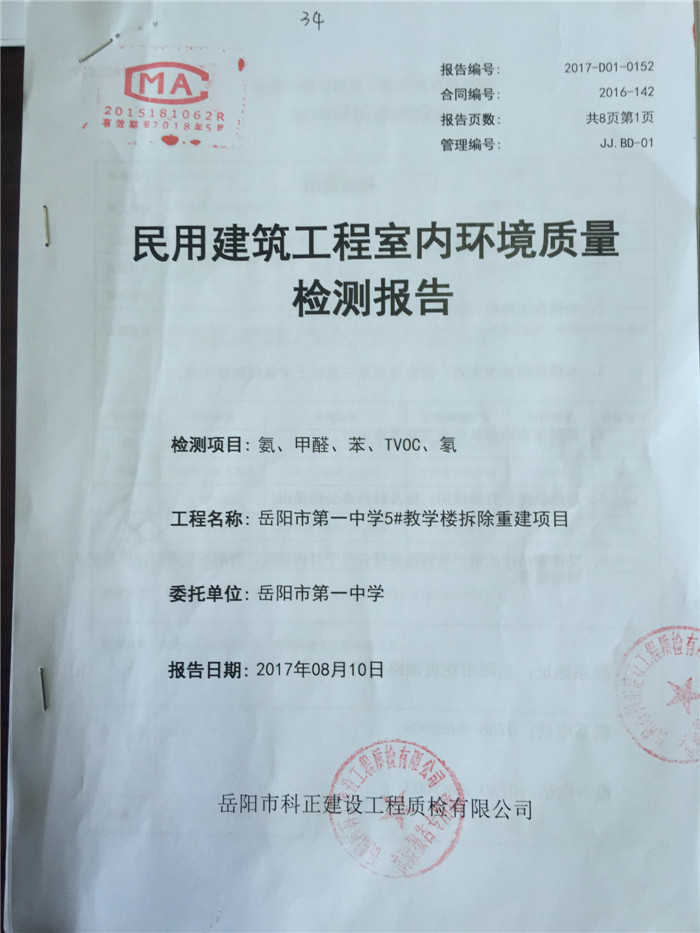

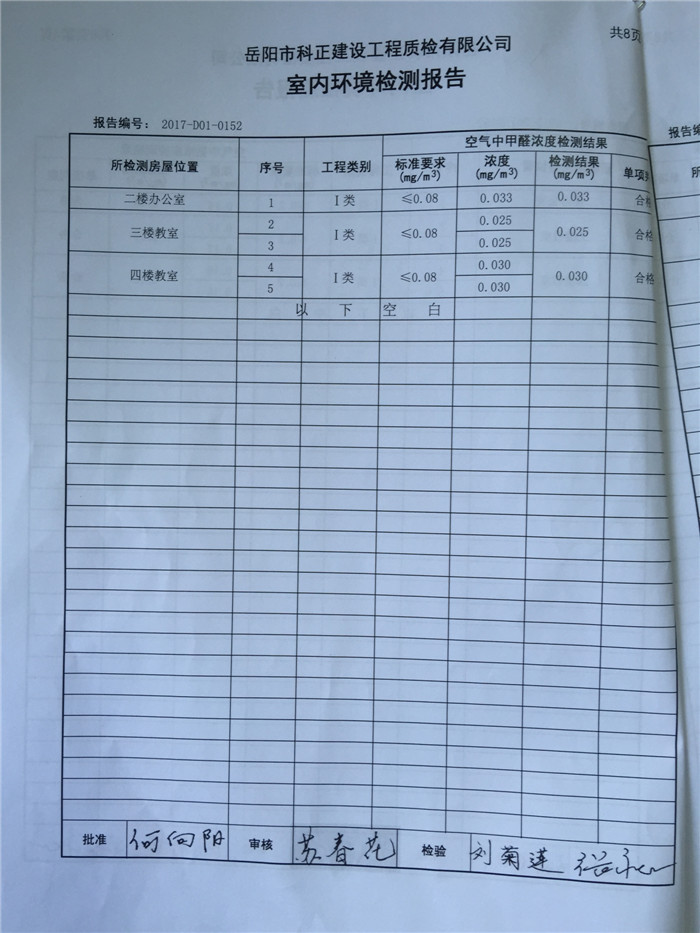

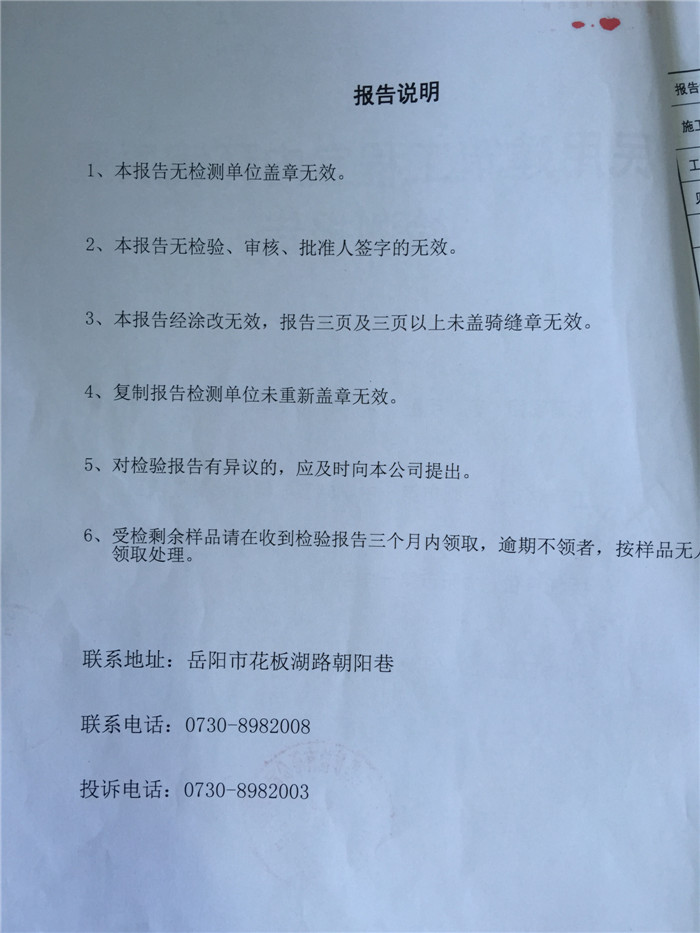

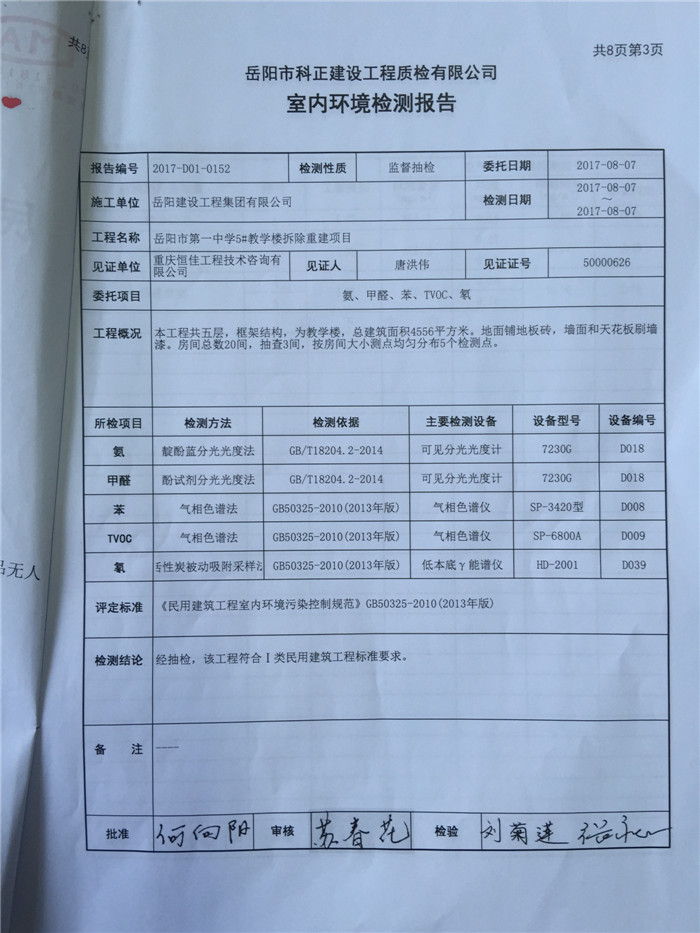

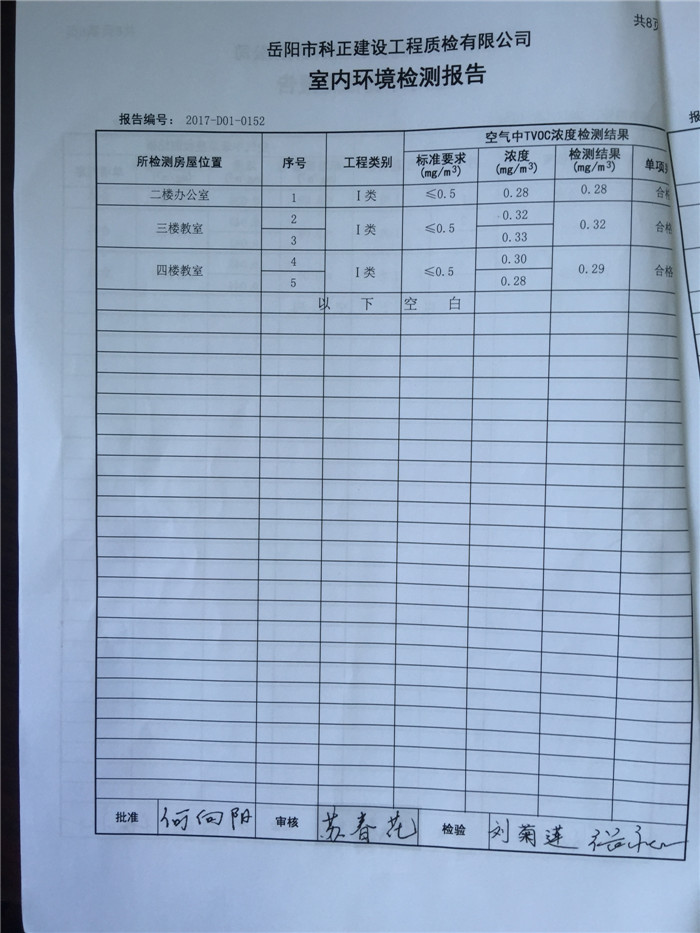

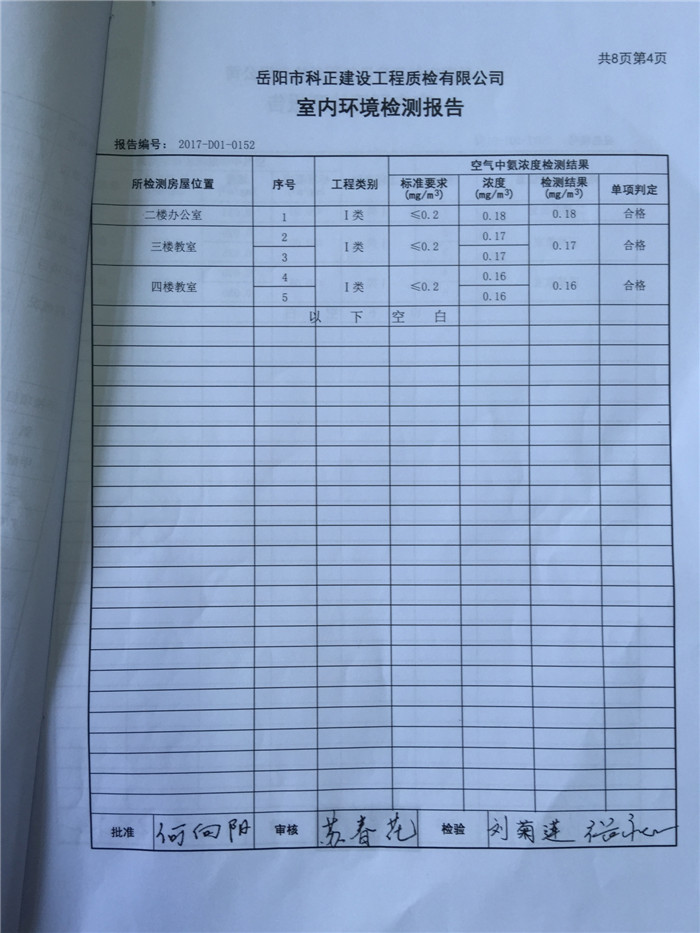

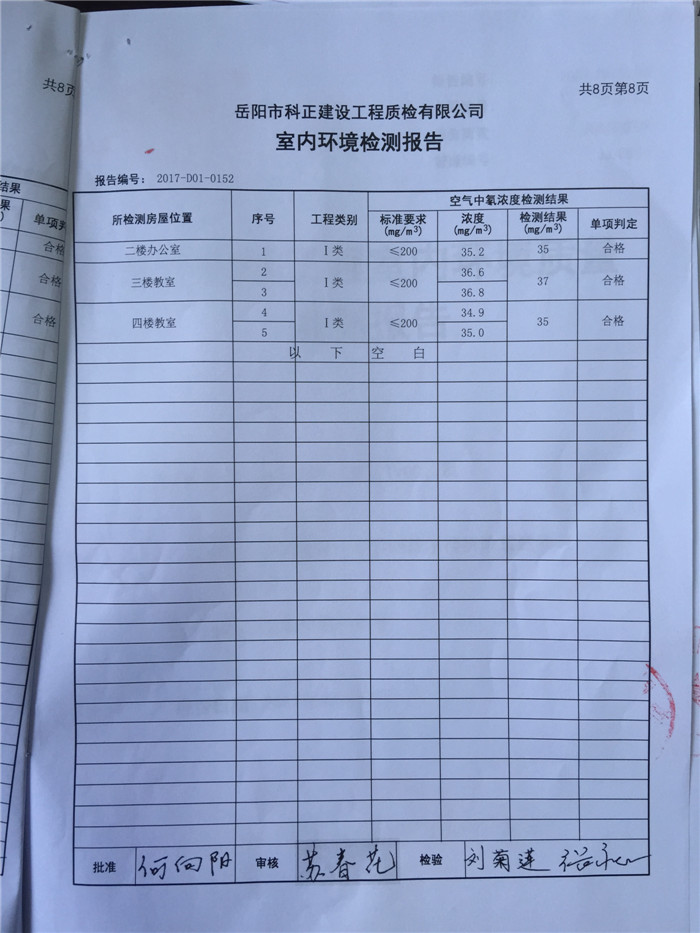

87日,岳阳市科正建设工程质检有限公司专业人员对学校新建的两栋教学楼进行室内环境检测,每栋楼抽取了两个教室和一间办公室,检测项目有氨、甲醛、苯、TVOC、氡。该公司于810日出具《检测报告》,检测结果为:合格。并认定该工程符合I类民用建设工程指标要求。

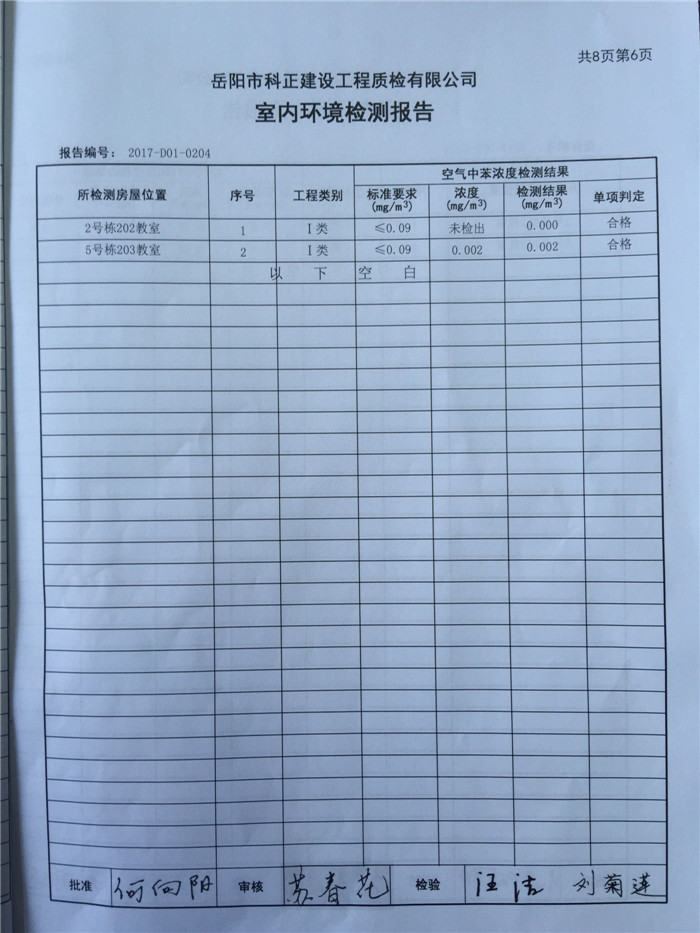

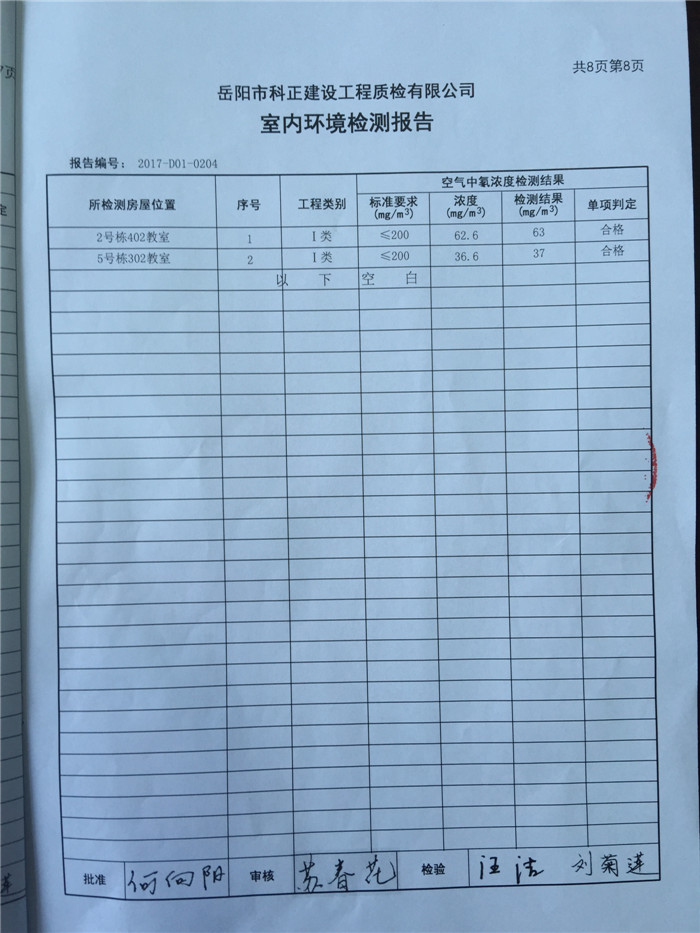

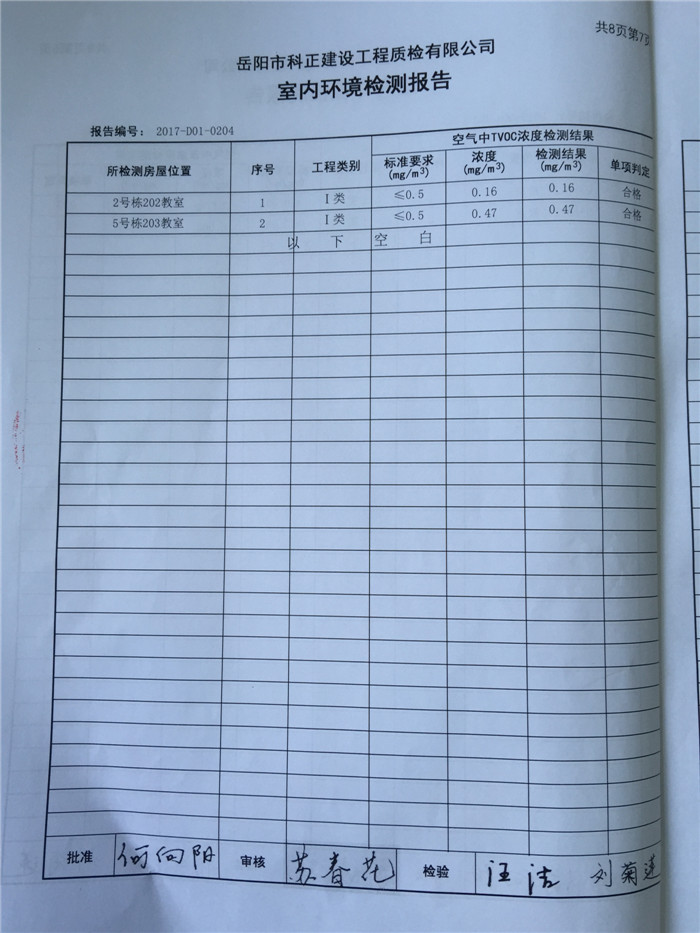

828日,按照上午家校协商交流会形成会议纪要,由家长委员会聘请,岳阳市教育体育局组织,家长委员会成员和高三年级每个班级选派的一名家长代表全程参与和监督下,岳阳市科正建设工程质检有限公司专业人员进行第二次检测,该公司于829日出具《检测报告》,检测结果为:合格。并认定该工程符合I类民用建设工程指标要求。

为了进一步改善新教学楼的环境,学校还做好开窗、开扇等通风工作,采购活性炭、绿色植物等放置在教室内,从而优化环境,确保师生健康。

鉴于权威检测机构两次检测合格,按照家校联系会会议纪要要求,在保障全体师生身心健康的前提下,学校决定于830日将高三年级整体搬入新教学楼。

特此公告。

????????????????????????????????? 岳阳市第一中学

????????????????????????????????? 2017830
